石材作為裝飾工程占比相對較大的主材,其安裝質量的好壞直接影響著裝飾工程的最終效果。常規的石材安裝工藝分為濕貼、干掛以及濕掛,干粘、干掛石材根據固定方式的不同常見的有開槽式和背栓式

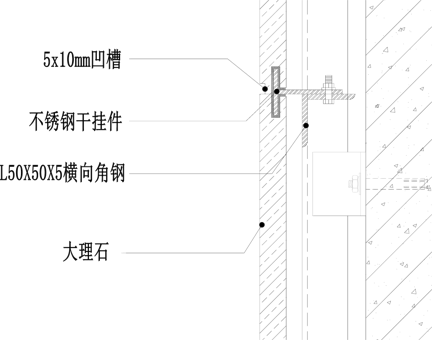

開槽式▲

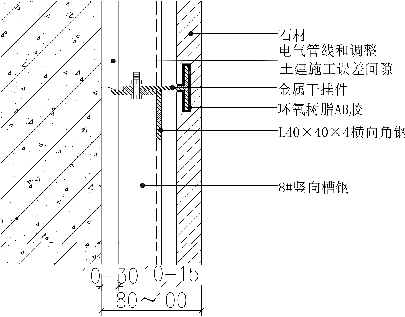

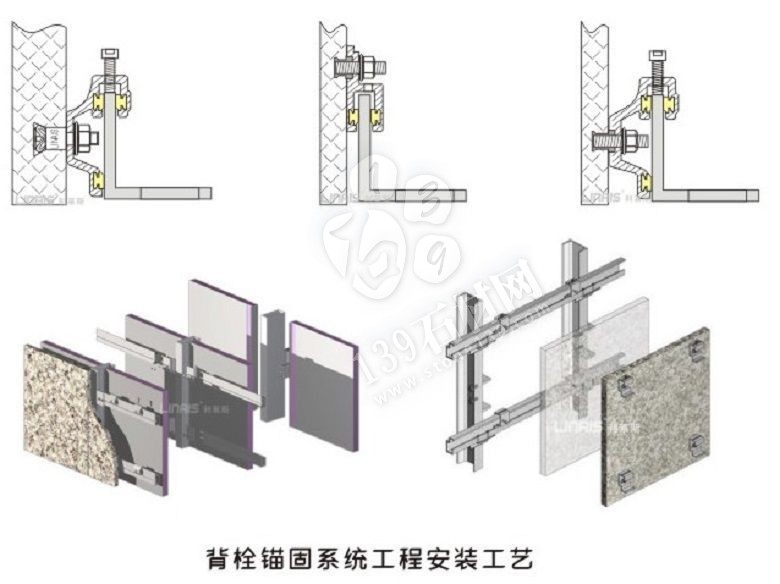

背栓式▲

背栓預埋示意▲
干掛施工相對傳統的濕作業施工,其優越性主要體現在:
1、能避免因濕貼而容易導致的面層石材返堿、變色等病變;
2、施工速度相對快,受環境因素影響小,能節約工期;
3、能避免因粘結層粘結不牢導致的空鼓脫落;
4、內部空腔結構,能減輕結構的整體承載。
1、石材脫落案例分析
干掛石材工藝在當前裝飾工程中的應用已經很普遍,稍微高檔一點的酒店、辦公樓等公建都會涉及,雖然安裝工藝相對已經很成熟,但在施工過程中我們還是發現了諸多干掛石材相關的質量問題。

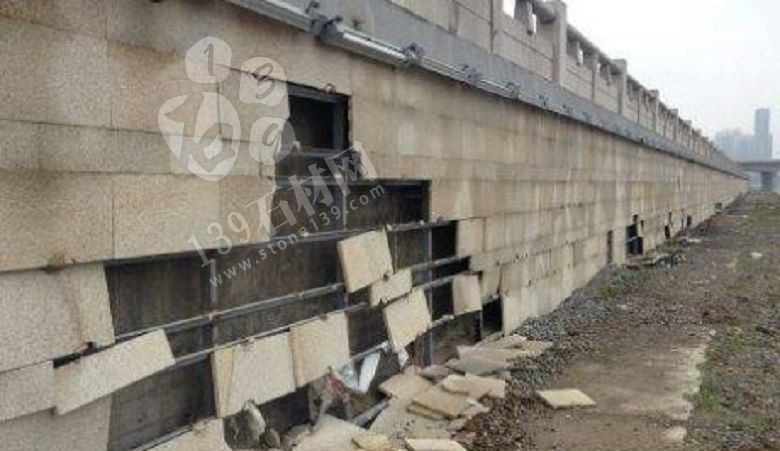

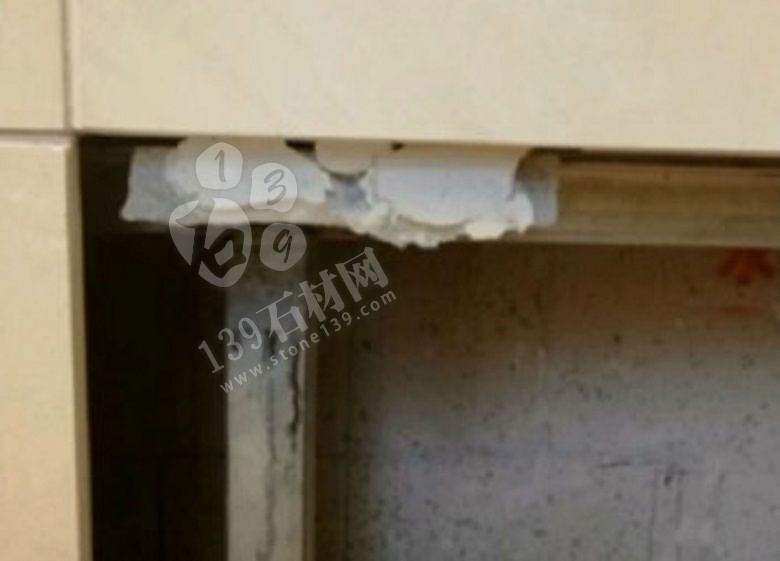

干掛石材出現脫落▲

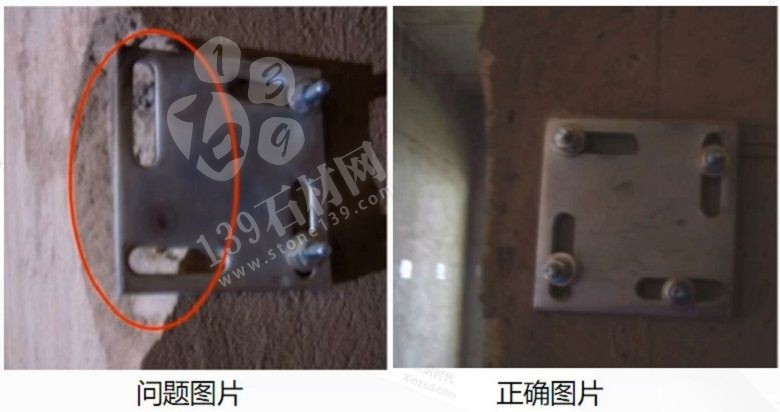

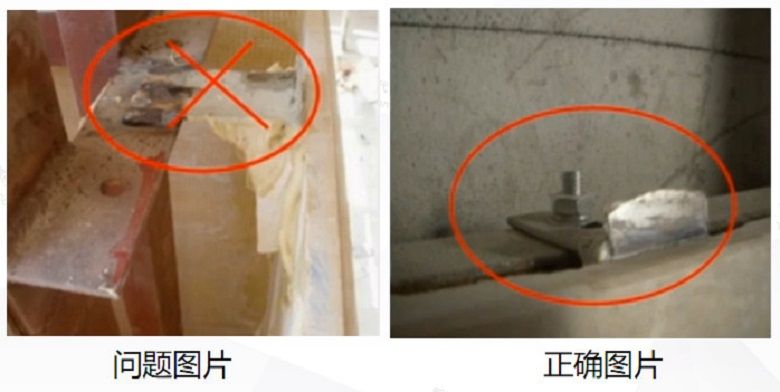

掛點AB膠與石材整體脫離▲
原因分析:
1、干掛石材厚度不足“脫落板塊厚度16mm,業主設計為保證紋理效果,挑選成品板厚度誤差較大),雖然背面用150mm x 50mm崗石背條加固。但由于石材背面背膠層粘結力差,導致背條連同背膠層從石材背面剝落;
2、墻面石材深化排版干掛石材幅面尺寸較大(1350mm x 1050mm),石材側邊未開槽掛碼件,而采用了干粘碼件后粘結背條的方法,上下兩排各3個掛點支撐,上下排掛點間距過大(超過700mm),石材中間未增加掛點導致單點受力較大;
3、干掛石材為葡萄牙米黃(石灰石),材質疏松,易粉化、剝離、開裂,與石材背膠粘結強度差;
4、項目施工過程中有技術交底文件,但屬于套用常規項目交底內容,未根據本項目特征針對性的交底,施工班組憑以往經驗施工;
控制要點:
1、墻、柱面石材施工可根據設計效果和使用部位。選擇干掛法、干粘法和濕貼法;

當石材板材單件重量大于40kg或單塊板材面積超過1㎡或室內建筑高度大于3.5m時,墻、柱面應設計成干掛法,采用短槽式、背槽式或背栓方式;現場開槽或開孔部位補刷同種石材防護劑;注意:干掛板材的單塊面積不應大于1.5㎡
2、墻、柱面石材設計為采用干掛法安裝方式時,石材厚度應符合下列規定:
(1)細面天然石材厚度不應小于20mm,粗面天然石材厚度不應小于23mm;
(2)中密度石灰石或石英砂巖板厚度不應小于25mm;
(3)人造石材厚度不應小于18mm。

3、短槽式(右圖)干掛槽口應平行于石材面板,兩邊剩余石材的凈厚度不宜小于7mm。掛件中心間距不應大于700mm,掛件距板端距離100mm~150mm;

4、背槽式(右圖)干掛槽口應垂直于石材面板背面,槽口長宜為掛件寬度的1.5-2倍,寬宜為掛件厚度加2mm,深度不應大于石材面板厚度的2/3,但不應小于10mm;

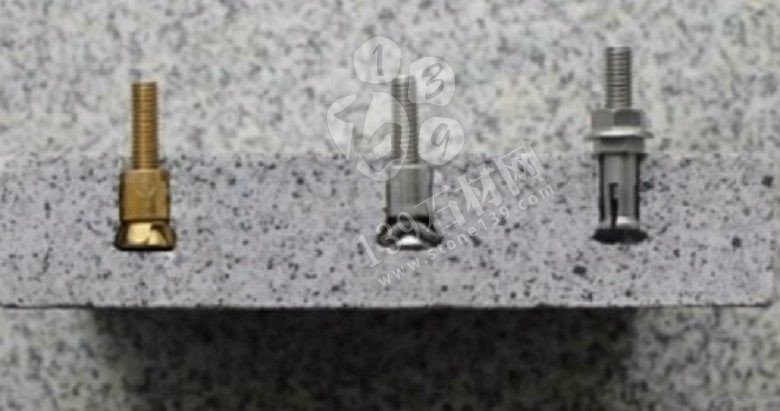

5、背栓式干掛孔應垂直于石材面板背面,孔徑和擴孔部分的尺寸應與背栓尺寸(直徑應大于6mm)相匹配,孔深不應大于石材面板厚度的2/3,但不應小于7mm ;

6、石材干掛必須使用環氧干掛AB膠(嚴格按照1:1比例進行配比施工),云石膠只能作為臨時固定。冬季施工AB膠時,需要對材料進行預熱處理,提前預熱至25-35℃,預熱時必須采用熱水浴(即將包裝桶浸入熱水中)加熱,不得使用電爐、明火、燈具等高溫方式加熱;
7、鋼骨架宜采用Q235普通碳素鋼型材,有特殊需要時可采用不銹鋼型材,鋼立柱宜采用槽鋼,橫向鋼架宜采用不小于40mmx40mmx4mm角鋼;

8、濕區干掛件使用304不銹鋼,沿海地區干掛件使用316不銹鋼,不銹鋼干掛件璧厚不應小于3mm,寬度不應小于40mm ;

2、干掛石材常見通病及預控
2.1 墻面鋼架預埋件固定不牢

問題分析:預埋件固定位置離墻角過近,膨脹螺栓直接打在墻體抹灰層上導致墻角破壞。
預防措施:提前檢查墻體抹灰層厚度,遇到墻體陽角處。施工員需注意交底要求預埋件邊緣距離墻角保持一定的距離。
2.2 墻面鋼架焊接不符合規范

問題分析:項目交底不到位,鋼架點焊,未滿焊,焊渣未清理,未刷防銹漆。
預防措施:施工前對班組詳細交底,鋼架焊接應先點焊再滿焊,防止變形,刷防銹漆前焊渣需清理干凈,搶工項目禁止?jié)M焊結束立刻涂刷防銹漆,需冷卻后再涂刷,不得漏刷。
2.3 墻面開槽直接預埋掛件,無鋼架基層

問題分析:施工班組偷工減料,違規施工,項目部監管不嚴或過度經營默認班組做法。
預防措施:嚴令禁止此類施工方案,項目部加大監管力度,嚴格按照規范施工,杜絕隱患。
2.4 干掛件使用云石膠固定

問題分析:項目部監管不嚴,未及時交底,施工班組搶進度,云石膠脆性后期易脫落。
預防措施:使用AB膠安裝固定石材,嚴格控制1:1配比,云石膠僅作為臨時固定用。
2.5 干掛件與鋼架焊接固定

問題分析:施工現場缺乏管控,掛件焊接固定降低其承載強度,易失穩脫落。

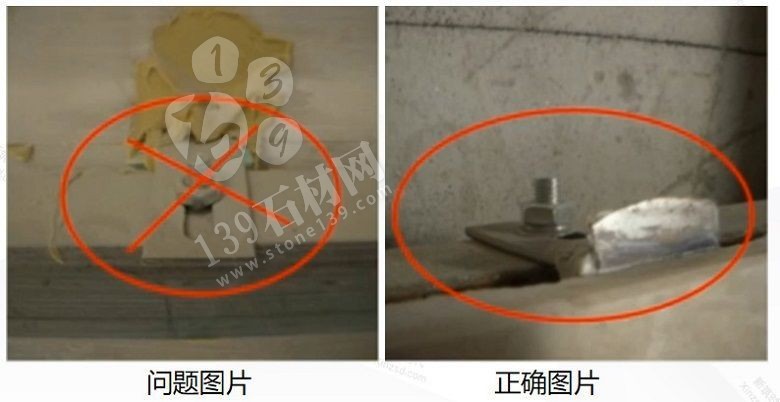

預防措施:掛件與鋼架必須使用螺栓連接,同時配墊片及彈簧墊圈。
2.6 掛件安裝未加彈簧墊圈

問題分析:干掛件僅用螺帽固定易導致掛件固定不牢,影響板面變形。
預防措施:掛件與鋼架必須使用螺栓連接,同時配墊片及彈簧墊圈。
2.7 濕區干掛件銹蝕

問題分析:干掛件一般由石材安裝班組采購,為節省成本,班組采購非標產品。
預防措施:禁止使用焊接型非標掛件,濕區干掛件必須使用304不銹鋼,沿海地區干掛件使用316不銹鋼
3、干掛石材施工質量控制要點
1、彈線放樣要正、水平準確,鋼架基層橫向角鋼定位注意比墻面石材排版橫縫低5mm(考慮掛件及墊片厚度);
2、排版分割前需了解石材大板規格,盡可能調整方案減少損耗,單塊板幅不宜過大;
3、干掛墻面高度超過6m時,應使用化學螺栓固定鋼架基層;
4、干掛基層鋼架所有焊接處應滿焊飽滿連接,焊渣清理后涂刷防銹漆2遍,避免漏刷;
5、鋼架基層豎梁與結構連接應牢固,干掛配件、粘結材料需符合設計要求;
6、基層鋼架膨脹螺拴固定后需進行拉拔試驗,干掛件需進行抗扭曲試驗;
7、石材安裝前必須按編號進行預排板,發側問題及時處理;
8、對于平整度無法保證的面層石材板面需適當留工藝縫,避免密拼安裝;

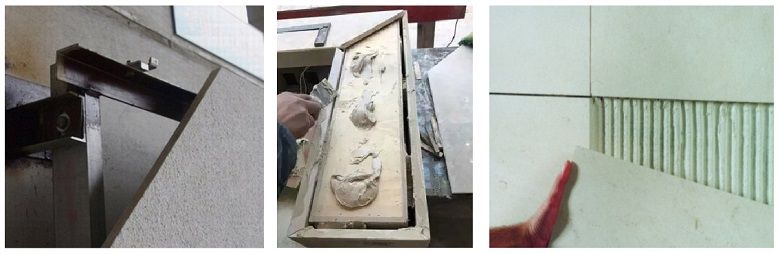

9、石材掛點部位背網需鏟除,墻面設計為砂巖類石材時,要注明表面作透氣式防污處理,砂巖類石材工藝縫表面盡量避免用膠填縫修復處理。
10、掛件的長度規格從50mm-120mm不等,需根據設計完成面合理選擇相應規格。
